TPO L型背衬型施工方案
施工方法及施工要点
Construction method and construction key points
基层处理
基层要求表面应坚固、平整、干燥、干净、无灰尘油污。
弹线施工TPO卷材

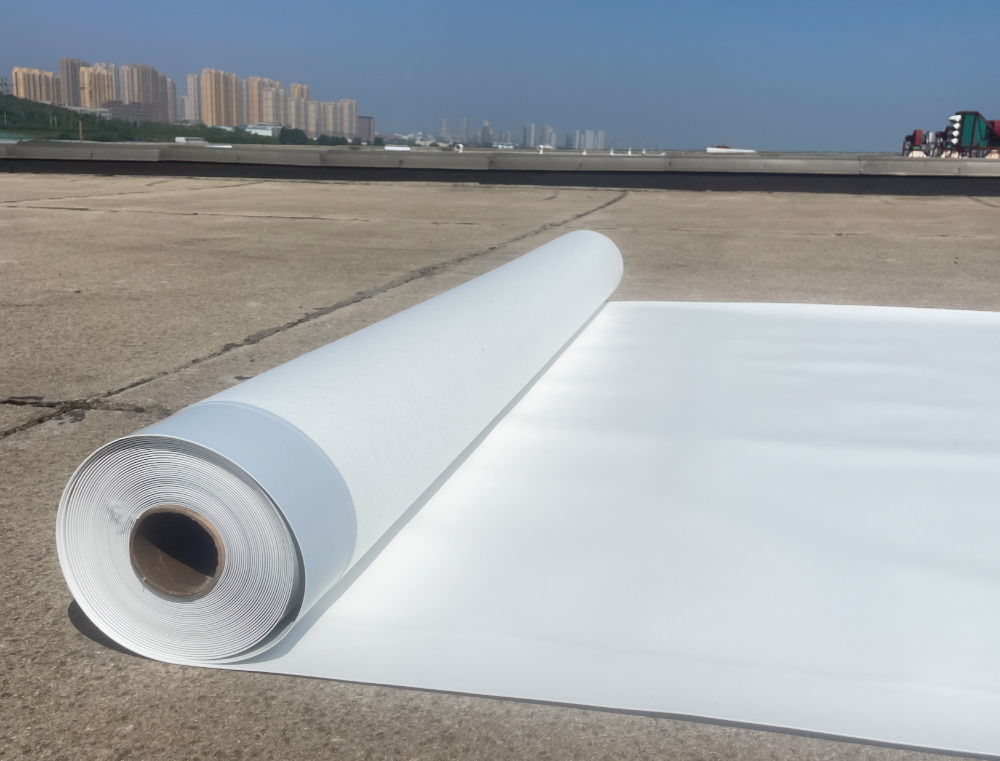

在已处理好的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长短边搭接单缝焊≥80mm,双缝焊≥120mm),将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴施工。铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。
涂刷胶粘剂
在合格基层上均匀涂刷基层处理剂,涂刷时应厚薄均匀,不漏底、不堆积,遵循先高后低,先立面后平面的原则,同时在卷材背衬面进行涂胶,达到干燥程度(一般以不粘手为准)方可进行卷材的施工。
热风焊接搭接缝
卷材所有搭接通过热风焊接。正式施工前至少进行两次焊接测试来保证焊接质量,焊接试验的结果作为焊接调节的依据。每条焊缝必须通过目测和手工检测。目测时,焊缝边缘应有熔浆挤出;手工检测,即用专用尖头工具,稍微用力,沿焊缝移动,无漏焊、跳焊为合格;必要时,可用剥离实验:在抽检焊缝质量时可用勾刀或美工刀将 TPO卷材垂直于焊缝切割2-3cm 宽的切口,用力撕扯切割条以检验焊接质量是否合格,发现熔焊不实之处及时修补。
细部处理

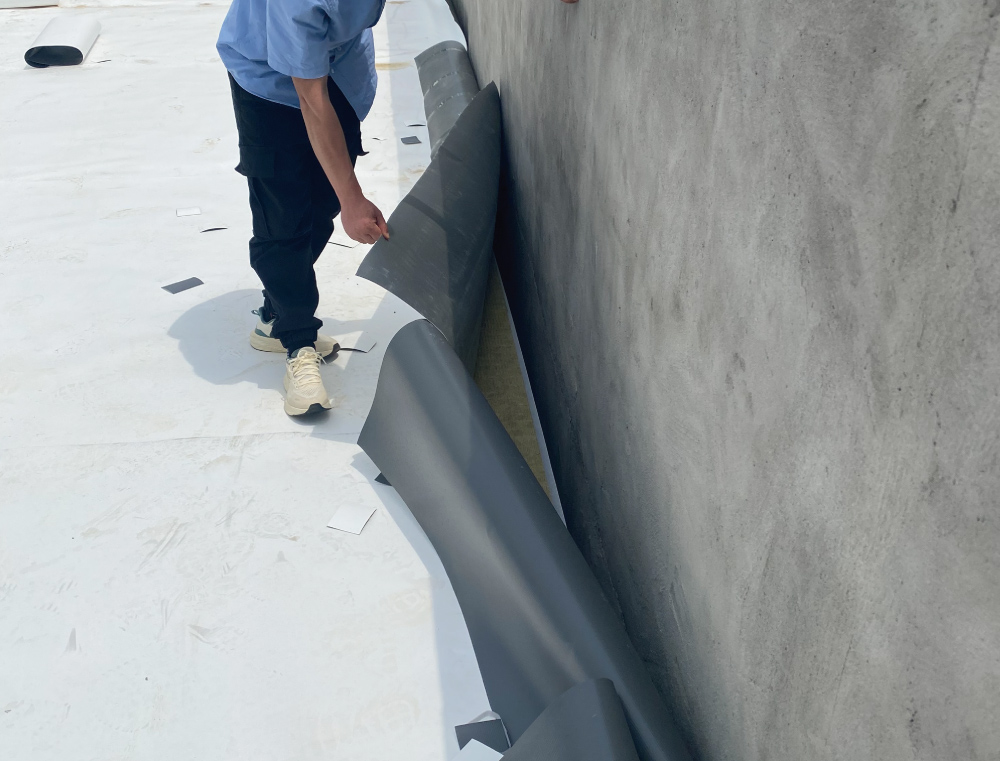

细部节点应采用手工焊接,细部处理的有效焊接宽度较大面有效焊接宽度较小。阴角泛水,距阴角150 - 230mm安装固定件。确定固定件位置距卷材边13mm - 25mm。在增强型TPO卷材切边上,要求施加约3mm直径切边密封膏。卷材收口:卷材收口采用专用收口压条及密封胶进行卷材收口密封处理。
闭水试验
防水层完成后应进行蓄水试验,楼、地面蓄水高度不应小于20mm,蓄水时间不应少于24h;闭水试验的前期每1小时应到楼下检查一次,后期每2-3小时到楼下检查一次。若发现漏水情况,应立即停止闭水试验,重新进行防水层完善处理,处理合格后再进行闭水试验。闭水试验结束后,视下一道工序情况,进行安排。
基层处理
弹线施工TPO卷材
涂刷胶粘剂
热风焊接搭接缝
细部处理
闭水试验
基层处理、弹线施工TPO卷材及涂刷胶粘剂
基层要求表面应坚固、平整、干燥、干净、无灰尘油污。
在已处理好的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长短边搭接单缝焊≥80mm,双缝焊≥80mm),将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴施工。铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。
在合格基层上均匀涂刷基层处理剂,涂刷时应厚薄均匀,不漏底、不堆积,遵循先高后低,先立面后平面的原则,同时在卷材背衬面进行涂胶,达到干燥程度(一般以不粘手为准)方可进行卷材的施工。(湿铺法时卷材背衬面不用涂胶粘剂)
卷材铺贴

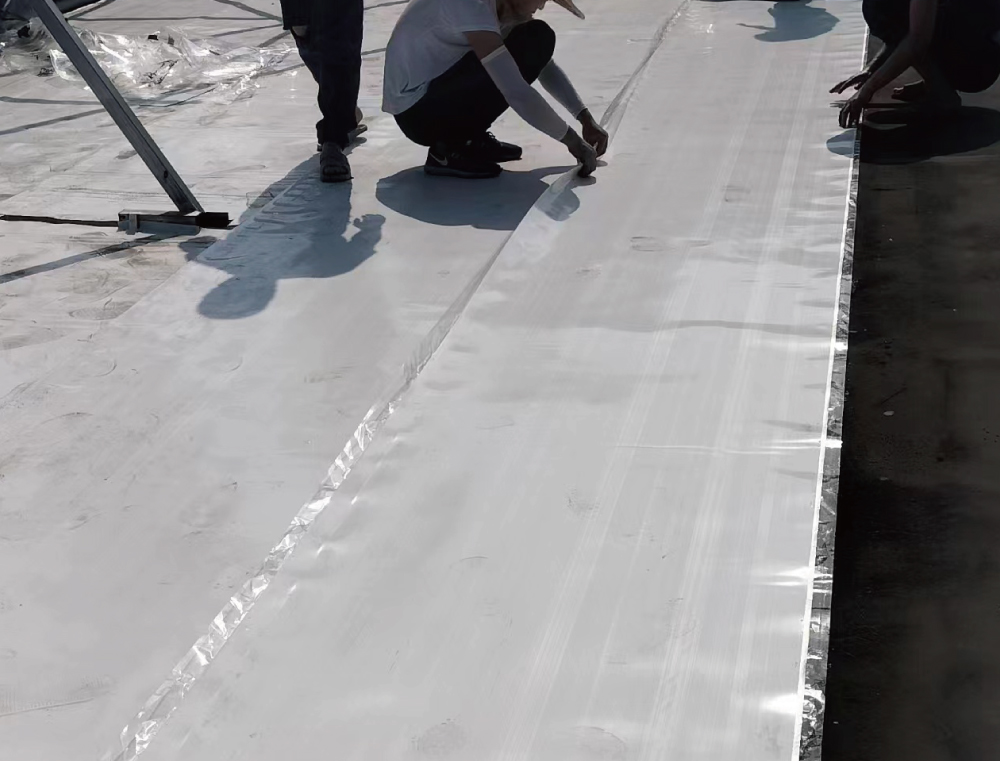

卷材铺贴 将卷材对准基准线试铺,在约 5m 长处用裁纸刀将隔离纸轻轻划开,注意不要划伤卷材将未铺开卷材隔离纸从背面缓缓撕开,同时将未铺开卷材沿基准线慢慢向前推铺。边撕隔离纸边铺贴。铺贴好后再将前面试铺剩余的约 5m 长卷材卷回,依上述方法粘贴在基层上。
辊压排气待卷材铺贴完成后,用软橡胶板或提筒等从中间向卷材搭接方向另一侧刮压并排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离纸揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。
热风焊接搭接缝
单面粘卷材搭接边施工: 短边相邻卷材之间为平行搭接,用胶粘带盖条加温粘结(屋面胶粘带盖条宽度 150mm,地下室胶粘带盖条宽度 150mm)。长边为加温自粘搭接,搭接宽带不小于 80mm。大面积铺贴完成后24 小时再进行搭接边施工,施工时清理干净搭接边部位的泥浆及灰尘,再揭除上下卷材搭接隔离膜(短边不用撕隔离膜),用热风枪边加温边粘结。
双面粘卷材搭接边施工: 直接将上下卷材搭接处的隔离膜撕开,搭接边刮涂(大面积涂刮水泥素浆时同时施工)水泥素浆胶搭接在一起,直接用水泥素浆封口,长、短边搭接宽度: 不小于 80mm。最后用水泥素浆抹平封死。
细部处理
屋面平面周边与立面交接处PTO卷材用通长铁压条固定,立面铁制压条上口用塑料焊丝通长焊接,在平面与立面交接处用≥150mm宽通长PTO卷材覆盖、接缝与大面卷材焊接严密。根据设计和规范抗风揭要求,在屋面四周和年最大频率风向位置按要求裁取小于TPO幅宽的卷材,加密固定点以满足抗风揭要求。屋面上大于500mm*500mm的穿出构件,其周边应使用压条固定,立面铁制压条上口用塑料焊绳通长焊接,在平面与立面交接处用200mm宽通长PTO卷材覆盖、接缝与大面卷材焊接严密。优先使用阴阳角预制件,也可以采用均质TPO片材按图示形状裁剪,焊枪热熔。阴阳角处增铺卷材附加层,优先使用阴阳角预制件,也可以采用均质TPO片材按图示形状裁剪,焊枪热熔。
